Ход строительства ЖК Orange City, июнь 2026 года
Уважаемые покупатели ЖК Orange City! Сообщаем вам, что ведутся
все строительно-монтажные работы:
1) Кладка:
- наружные стены выполнены на 97%,
- внутренние стены и перегородки в секции № 2 выполнены до 26-го этажа включительно,
- внутренние стены и перегородки в секции № 1 выполнены примерно на 80%.
2) Фасад:
- выполнена одна торцевая сторона,
- ведутся работы по установке кронштейнов под кондиционерные корзины,
- ведется утепление стен и балконов с двух сторон здания.
3) Кровля:
- в полном объеме выполнена кладка надстроек,
- в полном объеме выполнены утепление и стяжка на секции № 2,
- в полном объеме выполнено утепление кровли на секции № 1.

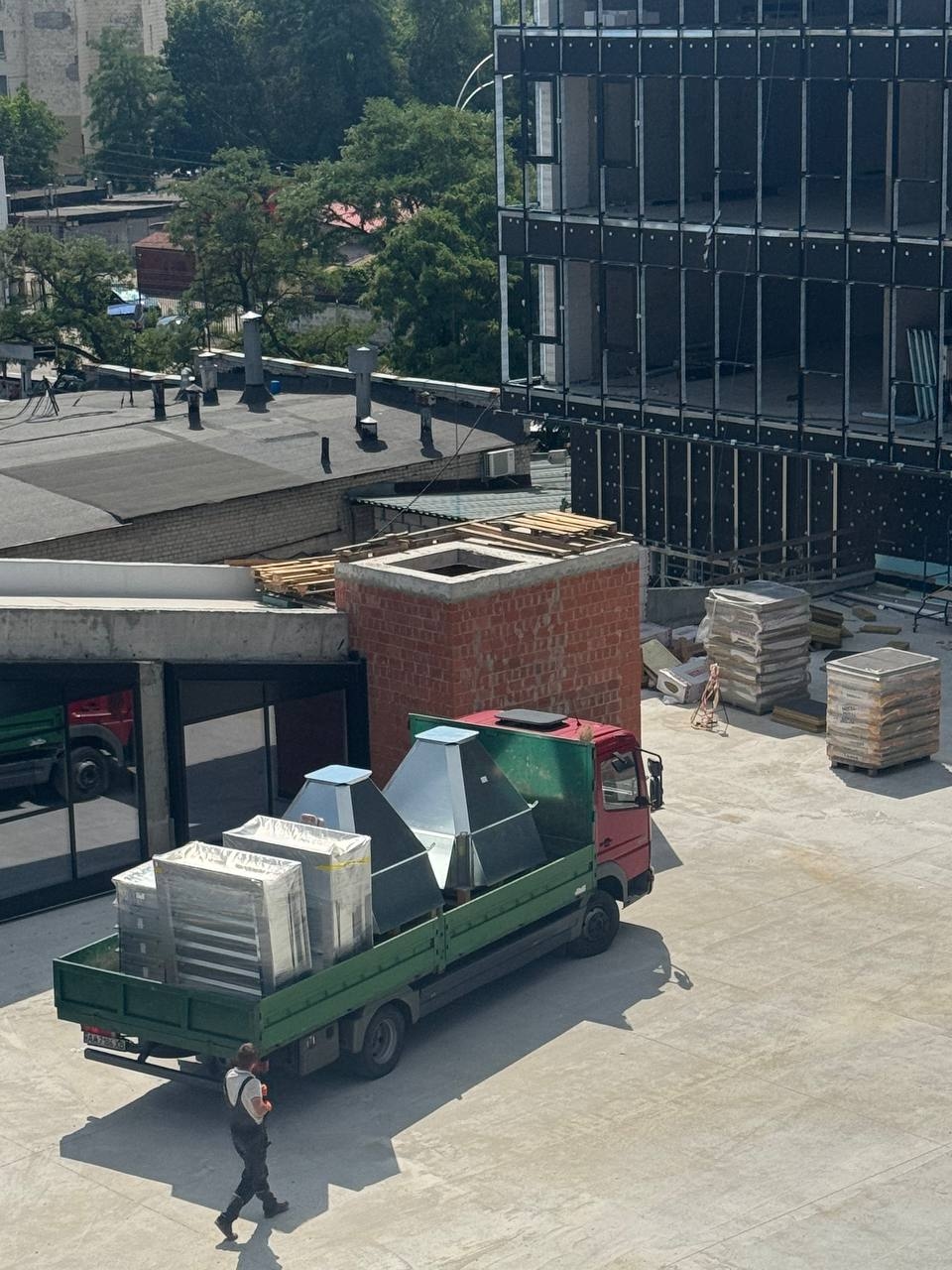

4) Вентиляция:
- начата установка дымоотводных вентиляторов на секции № 2.
5) Электрика:
- полностью смонтированы лотки по стоякам,
- ведется монтаж кабеля для освещения.
6) Окна:
- установлены в секции № 2 в полном объеме,
- установлены в секции № 1 на 85 %.
7) Сантехника:
- полностью смонтированы стояки водоснабжения, канализации, пожарные стояки и стояки
теплоснабжения в секции № 2,
- ведётся монтаж вентиляционных труб в секции № 2,
- находится на завершающем этапе монтаж чугунной канализации в подвале.
